Energiehub en groepstransportovereenkomst (GTO)
Bedrijven op hetzelfde terrein pieken zelden op hetzelfde moment. De productiehal draait overdag, de transporteur laadt 's avonds en het kantoor met zonnepanelen levert rond het middaguur juist terug. In een energiehub sluiten zulke bedrijven samen één groepstransportovereenkomst (GTO) met de netbeheerder. Omdat de pieken niet samenvallen, kan de groep met minder netcapaciteit toe dan de som van de losse contracten.

In één beeld

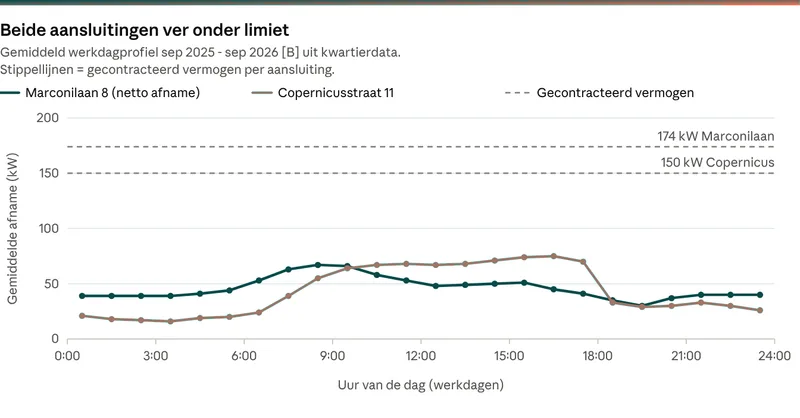

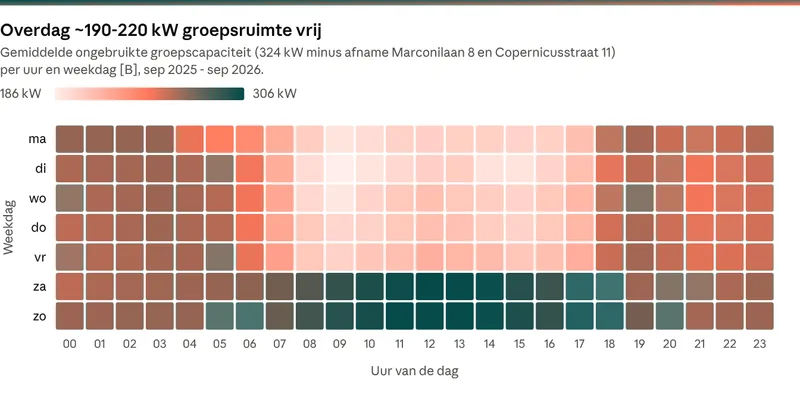

Drie voorbeeldbedrijven op één terrein. Omdat ze niet tegelijk pieken, ligt de gezamenlijke piek ver onder de som van de losse pieken. Dat verschil is de ruimte van een energiehub met GTO.
Schema, geen klantdata.
kWh rekent uit of dat voordeel er op jouw terrein ook is, hoe groot het groepsvermogen moet zijn en hoe je de kosten en baten eerlijk verdeelt.
Netburen en gezamenlijk profiel
Eerst brengen we in kaart wie er achter hetzelfde stuk net zit. Niet elk bedrijf op een terrein hangt aan hetzelfde middenspanningsveld of dezelfde transformator, en dat bepaalt wie samen een GTO kan sluiten. Daarna leggen we de kwartierprofielen van de deelnemers over elkaar. De ongelijktijdigheid tussen die profielen is de ruimte die een energiehub oplevert: de gezamenlijke piek ligt lager dan de som van de losse pieken.
Met dat gezamenlijke profiel bepalen we het groepsvermogen, en wat er gebeurt als een deelnemer groeit, een batterij plaatst of zonnepanelen bijlegt.
Financieel verrekenmodel
Een energiehub werkt alleen als iedereen de verdeling begrijpt en eerlijk vindt. kWh maakt een verrekenmodel met drie lagen: de netbeheerkosten van de groep, de basiskosten van de hub (beheer, meting, administratie) en de kosten en opbrengsten van gedeelde flexibele assets, zoals een batterij of laadplein.
Het model rust op drie principes. Kostenveroorzaking: wie de piek veroorzaakt, draagt daaraan bij. Transparantie: elke deelnemer kan zijn eigen rekening narekenen. Kostendekkend: de hub maakt geen verlies en geen winst ten koste van de deelnemers.
Monitoring na de start
Na de start moet de groep binnen het afgesproken vermogen blijven. kWh kan een monitoringpakket opzetten dat de gezamenlijke belasting volgt en rapporteert, zoals bij Energiehub Pannenweg II in Nederweert.
Uit de praktijk: case EHP-P
Lees de hele case

Project: Energiehub Pannenweg II
Nederweert, 2026
Monitoringpakket en Performance & Monitoring Report richting RVO binnen de eerste groepstransportovereenkomst (GTO) van Enexis. Lichtgewicht PV vergeleken met conventionele panelen.
- 6 installaties
- 624 kWp

Veelgestelde vragen
Wat is een groepstransportovereenkomst (GTO)?
Bedrijven op een terrein sluiten samen één transportovereenkomst met de netbeheerder. Omdat ze niet tegelijk pieken, kan de groep met minder netcapaciteit toe dan de som van de losse contracten.
Hoeveel bedrijven zijn nodig voor een energiehub?
Daar is geen vast aantal voor. Het gaat om bedrijven die achter hetzelfde stuk net zitten en elkaar aanvullen in hun profiel. Soms levert een kleine groep al genoeg op; de analyse van de kwartierdata laat dat zien.
Hoe verdeel je de kosten van een energiehub eerlijk?
Met een verrekenmodel dat uitgaat van kostenveroorzaking, transparantie en kostendekkendheid. Elke deelnemer betaalt naar zijn bijdrage aan de gezamenlijke piek en kan zijn eigen aandeel narekenen.
Advies over je aansluiting? Laat je situatie zien
Stuur een export van je kwartierdata of je jaarnota mee, dan kijken we samen wat er kan. Het eerste gesprek van een half uur is vrijblijvend.
